توسيع شبكة النطاق العريض في مقاطعة فولدا
تطلق مقاطعة فولدا أكبر مشروع بنية تحتية في تاريخها: التوسع الشامل لشبكة ألياف ضوئية عالية الأداء لتغطية المنازل الخاصة والشركات والمؤسسات العامة. والهدف من ذلك هو تحسين التغطية الرقمية بشكل مستدام وتمكين جميع المواطنين من الوصول إلى اتصال إنترنت حديث ومستقر ومستقبلي. سيتم تنفيذ التوسعة بالكامل حتى داخل المباني (FTTH) وستحظى بدعم مالي وفقًا للمبادئ التوجيهية للحكومة الفيدرالية. وبذلك يمكن تغطية المناطق التي لم تكن لتُؤخذ في الاعتبار في إطار التوسعة القائمة على الاعتبارات الاقتصادية البحتة، أو التي كانت ستُؤخذ في الاعتبار في وقت متأخر جدًّا. ويُكمّل مشروع توسيع شبكة الجيجابت، الذي يحظى بدعم من الحكومة الاتحادية وولاية هيسن ومقاطعة فولدا، عملية التوسع التي تقودها قوى السوق من قبل شركات الاتصالات.
يُقسم المشروع إجمالاً إلى إحدى عشرة مجموعات تطوير، سيتم تنفيذها تباعاً. وقد بدأ التطوير في الربع الرابع من عام 2025 بالمجموعة الأولى. يتم البدء في مجموعة توسعة جديدة كل ثلاثة أشهر، مما يضمن تحقيق تقدم مستمر وقابل للتخطيط. ومن المقرر أن تستغرق مدة البناء لكل مجموعة حوالي اثني عشر شهراً. وبموجب اللوائح القانونية الخاصة بالتمويل، تُستثنى عادةً قطع الأراضي السكنية المزودة بوصلة تلفزيون كابلي (شبكة HFC) من نطاق التوسعة المدعومة.
يشمل مشروع توسيع شبكة الألياف الضوئية المدعوم عدة مئات من الكيلومترات من أعمال الحفر، وإنشاء نقاط توزيع جديدة، بالإضافة إلى مد آلاف الكيلومترات من كابلات الألياف الضوئية. ويتم تنفيذ هذا المشروع بالتعاون الوثيق مع مشغل الشبكة المكلف، شركة Telekom Deutschland GmbH، وشركات البناء المشاركة. وتشمل خطة التوسعة حوالي 20,500 عنوان.
بالنسبة للمواطنين، يمثل هذا المشروع تحسناً ملحوظاً في البنية التحتية الرقمية في حياتهم اليومية. ولإجراء التوصيل لمبنى ما، يلزم الحصول على موافقة المالك. وسيتلقى مالكو العقارات جميع المعلومات والوثائق اللازمة في الوقت المناسب. أما عملية التوصيل نفسها فهي مجانية في إطار مشروع الدعم هذا.

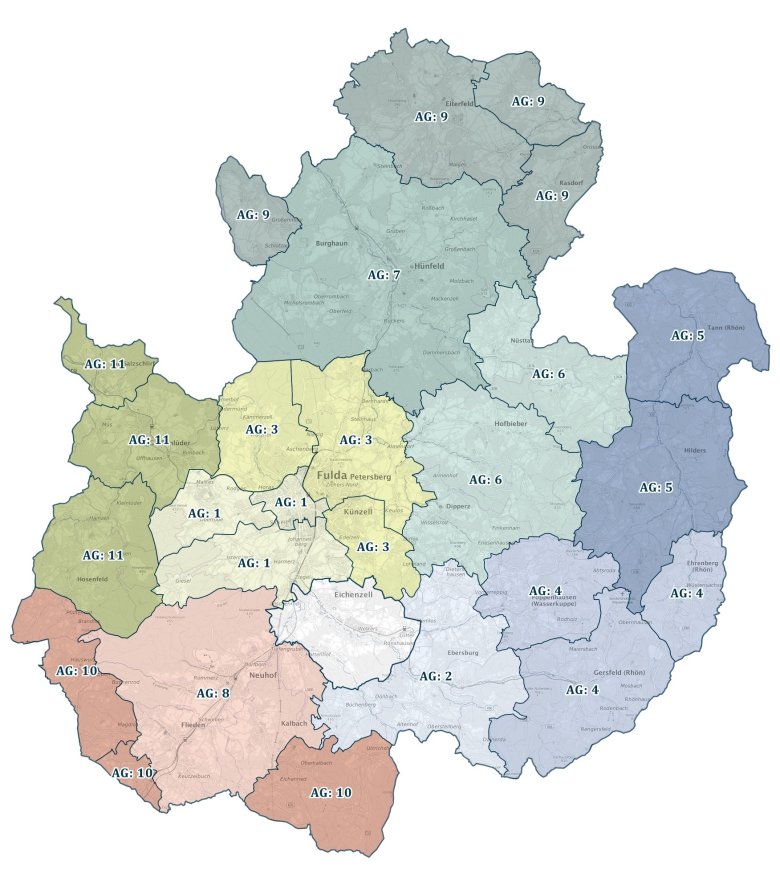

المناطق قيد التطوير
من المقرر تنفيذ المراحل التالية في مشروع توسيع شبكة الألياف الضوئية:
- مدينة فولدا (الأحياء الجنوبية) / نويهوف-جيزل
- إيبرسبورغ / غيرسفيلد-هيتنهاوزن
- مدينة فولدا (الأحياء الشمالية)
- بوبنهاوزن / غيرسفيلد / إيرنبرغ
- هيلدرز / تان
- نوستال (مورليس، هوف- وأميتلاشينباخ) / هوفبيبر / ديبرز
- نوستال (الجزء المتبقي) / هونفيلد / بورغهاون-شتاينباخ
- نويهوف (رومرز، دورفبورن، تيفنغروبن) / كالباخ (نيدركالباخ وميتيلكالباخ) / فليدن
- إيترفيلد / راسدورف / بورغهاون (لانغنشوارتز، شلوتزاو، غروسنمور)
- نويهوف-هاوسفورز / فليدن (فليدن، روكرز) / كالباخ (أوبركالباخ، أوتريششاوزن)
- باد سالزشليرف / غروسنلودر / هوسنفيلد
ملاحظة بشأن تقسيم المناطق:
لا تستند مناطق التوسع إلى حدود البلديات أو المدن، بل إلى رموز شبكات المناطق المحلية. ولذلك، قد يحدث أن تنقسم بلدية واحدة إلى ما يصل إلى ثلاث مناطق توسع.
© مقاطعة فولداجدولة أعمال البلديات
المجموعة التسمية الموعد المقرر لبدء التسويق الموعد المقرر لبدء أعمال الهندسة المدنية 1 فولدا (الأحياء الجنوبية)، نويهوف-جيزل سبتمبر 2025 ديسمبر 2025 2 إيبرسبورغ، غيرسفيلد-هيتنهاوزن يناير 2026 أبريل 2026 3 فولدا (الأحياء الشمالية) أبريل 2026 يوليو 2026 4 بوبنهاوزن، جيرسفيلد، إيرنبرغ يوليو 2026 أكتوبر 2026 5 هيلدرز، تان أكتوبر 2026 يناير 2027 6 نوستتال (مورليس، هوف- وأميتلاشينباخ)، هوفبيبر، ديبرز يناير 2027 أبريل 2027 7 نوستتال (الجزء المتبقي)، هونفيلد، بورغهاون-شتاينباخ أبريل 2027 يوليو 2027 8 نويهوف (رومرز، دورفبورن، تيفنغروبن)، كلاباخ (نيدركالباخ وميتيلكالباخ)، فليدن يوليو 2027 أكتوبر 2027 9 إيترفيلد، راسدورف، بورغهاون (لانغنشوارتز، شلوتزاو، غروسنمور) أكتوبر 2027 يناير 2028 10 نويهوف-هاوسفورز، فليدن (فليدن، روكرز)، كالباخ (أوبركالباخ، أوتريششاوزن) يناير 2028 أبريل 2028 11 باد سالزشليرف، غروسنلودر، هوسنفيلد أبريل 2028 يوليو 2028 ملاحظة: وفقًا للوائح القانونية المتعلقة بالدعم، تُستثنى عادةً قطع الأراضي السكنية المزودة بوصلة تلفزيون كابلي (شبكة HFC) من التوسعة المدعومة.
المشاريع المنجزة في مقاطعة فولدا
«برنامج دعم المناطق غير المغطاة» (الدعوة الثانية لتقديم الطلبات من الحكومة الفيدرالية)
في مقاطعة فولدا، تم في إطار «برنامج دعم المناطق غير المغطاة» تنفيذ أعمال حفر تبلغ حوالي 150 كم، ومد أنابيب فارغة بطول 245 كم، ومد كابلات الألياف الضوئية بطول 572 كم. وبفضل ذلك، أصبح من الممكن الآن في جميع الأسر تقريبًا الحصول على سرعة إنترنت لا تقل عن 30 ميجابت في الثانية، وفي 98% من الأسر تزيد السرعة عن 50 ميجابت في الثانية، وتصل السرعة في حالة توصيلات الألياف الضوئية إلى 1 جيجابت في الثانية. وقد تم تزويد جميع المدارس في مقاطعة فولدا بوصلات الألياف الضوئية، وتتمتع الآن بسرعات إنترنت تصل إلى 1 جيجابت في الثانية. كما قامت شركة تيليكوم، بمبادرة منها، بتوسيع شبكتها وزيادة سعة النطاق الترددي. وشمل التوسع المدعوم 13 مجموعة، وتم الانتهاء منه في عام 2021.«برنامج دعم المناطق غير المغطاة» (الدعوة السادسة لتقديم طلبات التمويل من الحكومة الفيدرالية)
في إطار الدعوة السادسة لتقديم طلبات التمويل، تم تزويد المناطق المنعزلة والقرى الصغيرة في مقاطعة فولدا بوصلات الألياف الضوئية FTTH بدءًا من الربع الثاني من عام 2021. ويمكن للأسر والمؤسسات التي تم توصيلها الاستفادة من نطاقات ترددية تصل إلى 1 جيجابت في الثانية.ربط
المناطق المنعزلة التي يصعب الوصول إليها: في يوليو 2022، تم منح عقد تنفيذ مشروع «ربط المناطق المنعزلة التي يصعب الوصول إليها (SEE) في مقاطعة فولدا». وبعد تحديد الأولويات وفقًا لاعتبارات بيئية واقتصادية، بدأ تنفيذ المشروع أولًا في هوفبيبر-فولنفايد، وجيرسفيلد – هاوس أم روتن مور، وموقعين في إيترفيلد. وتلا ذلك تنفيذ مشاريع أخرى في المناطق الريفية التابعة لبلديات هونفيلد، وبورغهاون، وبيترسبيرغ. وقد نُفذت الأعمال، ولا سيما مد الأنابيب الفارغة حتى داخل المباني وإنشاء ما يُعرف بـ«توصيلات Homes-Passed-Plus»، وفقًا للخطة المحددة واكتملت في عام 2023. وتتمتع جميع المناطق الفردية الآن ببنية تحتية من الأنابيب الفارغة بسرعة جيجابت، والتي سيتم تزويدها بالمكونات النشطة وتوصيلها بالإنترنت مع تنفيذ برنامج «تمويل المناطق غير المغطاة». وقد حظي المشروع بدعم من ولاية هيسن والحكومة الاتحادية في إطار المهمة المشتركة «تحسين البنية التحتية الزراعية وحماية السواحل» (GAK).
